Vue d'ensemble
PlanRadar peut détecter et mettre en évidence les conflits de planification qui doivent être résolus. Il indique les phases parentales non alignées et les dépendances qui ne peuvent pas être respectées en mode de planification manuelle.
Lisez l'introduction générale à Schedules et Create a Schedule pour avoir une compréhension de base de cette fonctionnalité.
Accès et autorisations
Schedules est disponible pour les comptes Pro et Enterprise. Pour en savoir plus, consultez le site Prix et abonnement.
Pour créer ou modifier des horaires (uniquement dans l'application Web), vous devez disposer d'un utilisateur interne ayant le droit de gérer des horaires. Pour en savoir plus, consultez Permissions.
Comment accéder au calendrier
- Cliquez sur Schedule
Phase parentale non alignée
Ce conflit se produit si une phase programmée manuellement comporte des sous-éléments qui se situent en dehors, c'est-à-dire qui commencent plus tôt ou se terminent plus tôt. Il se produira également si tous ses sous-éléments commencent plus tard ou se terminent plus tôt.

Dans cet exemple, la phase principale "Demande de permis" est surlignée en rouge, car sa date de fin est antérieure à la date de fin de sa sous-phase "Permis A".
Résoudre le conflit :

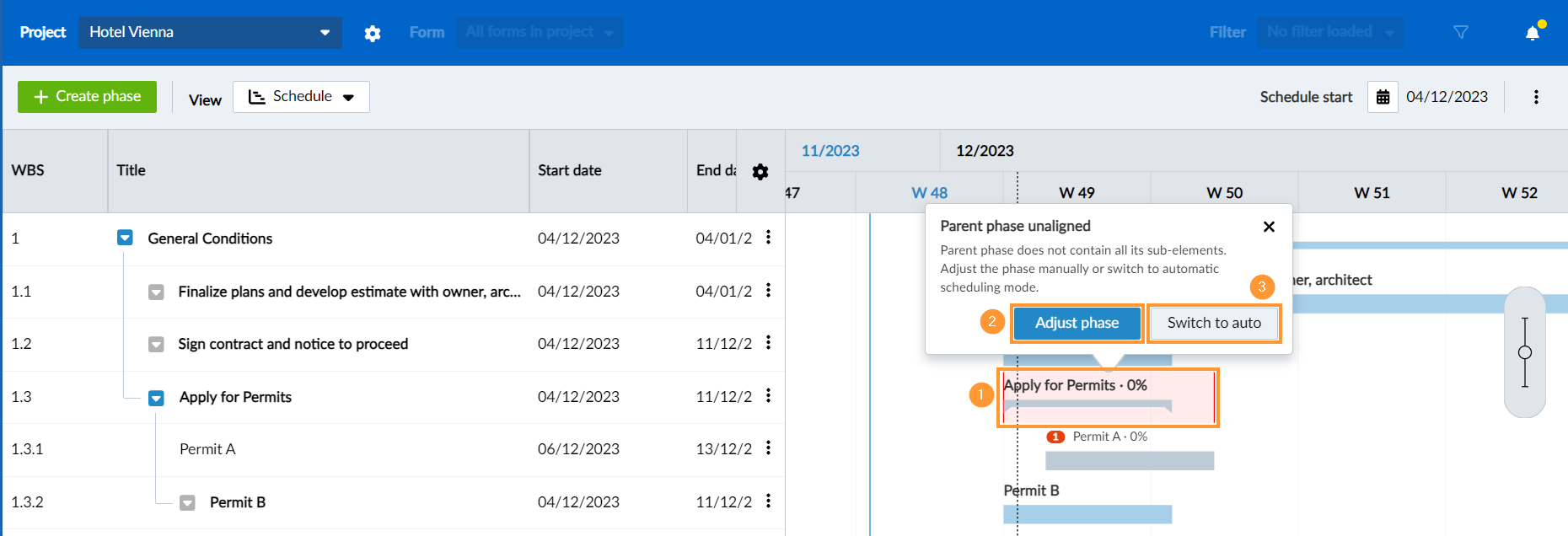

- Cliquez sur le conflit surligné en rouge et choisissez :
- Cliquez sur Adjust phase pour conserver la phase en mode de planification manuelle et mettre à jour les dates de début et de fin en fonction des sous-éléments.
- OU Cliquez sur Switch to auto pour passer en mode de programmation automatique, ce qui aura pour effet de résoudre automatiquement le problème.
Pour résoudre le conflit manuellement, modifiez la phase parente et alignez les dates de début et de fin en conséquence, comme décrit dans Créer, modifier ou supprimer une phase > Modifier une phase.
