Pregled
Kada radite s automatskim načinom raspoređivanja, trebate stvoriti ovisnosti između faza i ulaznica kako biste definirali što treba učiniti prvo, a što se može učiniti istovremeno.
Imajte na umu da će ovisnost utjecati na datum početka faze/ulaznice samo ako je automatski zakazana. Zavisnosti i dalje mogu imati ručno zakazane nasljednike, međutim, to neće imati nikakvog utjecaja budući da se ručni datum početka nikada ne mijenja.
Pročitajte opći uvod u Rasporede i Izradite raspored da biste dobili osnovne razumijevanje ove značajke.
Pristup & dozvole
Rasporedi su dostupni za Pro i Enterprise račune. Pročitajte više u Cijene i pretplata.
Za izradu ili uređivanje rasporeda (samo u Webapp-u) potreban vam je interni korisnik s dopuštenjem uloge za upravljanje rasporedima. Pročitajte više u Dozvolama.
Kako pristupiti rasporedima
- Kliknite Ulaznice
- Odaberite Raspored na padajućem izborniku Prikaz
Aktivirajte postavku Prikaži ovisnosti
Kada radite sa ovisnostima, provjerite je li odabrana postavka prikaza Prikaži ovisnosti.
- Otvorite izbornik više
- Odaberite potvrdni okvir Prikaži ovisnosti
Prethodnici & Nasljednici

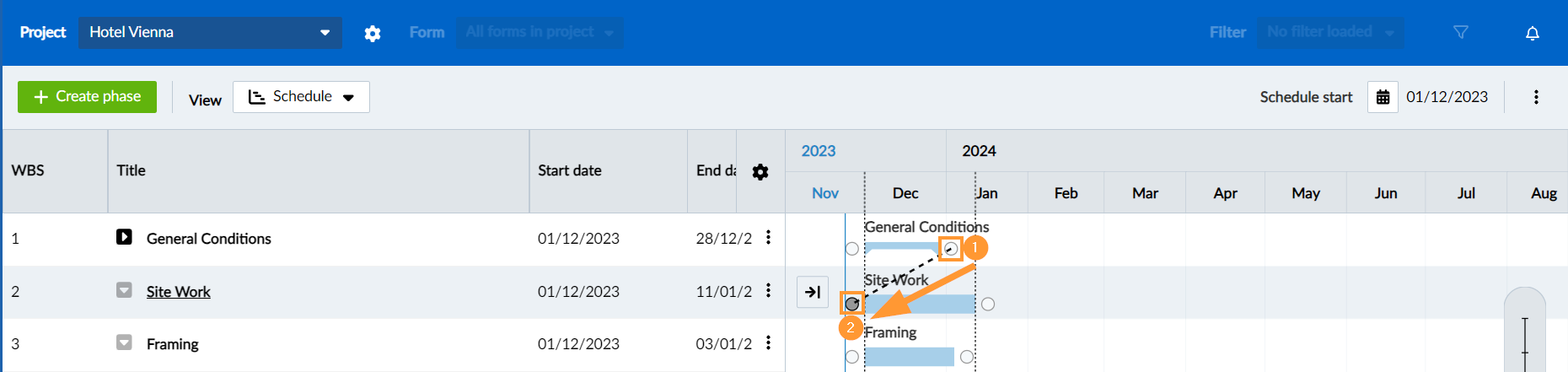

Ovisnost je definirana kao poveznica jedne faze ili karte s drugom ovisnom fazom ili kartom. Sve dolazne veze nazivaju se prethodnici, a sve odlazne veze nazivaju se nasljednice faza ili karta. Mogu se prikazati u stupcu WBS tablice.
Također pogledajte: Pogledajte & Kretanje po rasporedu > Stupci WBS tablice
Vrste ovisnosti
PlanRadar podržava četiri vrste ovisnosti:
- Od kraja do početka
- Od početka do početka
- Od kraja do kraja
- Od početka do kraja
Od kraja do početka
Od kraja do početka daleko je najčešći tip ovisnosti. Koristi se kada faza/ulaznica ne može započeti dok se ne završi prethodnik.

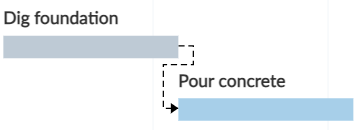

U sljedećem primjeru "Izlijevanje betona" ne može započeti dok se ne završi "Iskopavanje temelja".
Od početka do početka
Start-to-Start se koristi kada faza/ulaznica ne može započeti dok prethodni također nije započeo.
U sljedećem primjeru faza 'Izravnati beton' ne može započeti dok ne počne 'Izlijevanje betona'.
Od kraja do kraja
Finish-to-Finish se koristi kada se faza/ulaznica ne može dovršiti dok se prethodni ne dovrši.
U sljedećem primjeru faza 'Dodaj vodovod' ne može se dovršiti dok se ne dovrši 'Dodaj ožičenje'.
Od početka do kraja
Start-to-Finish se koristi kada se faza/ulaznica ne može dovršiti dok prethodni ne započne. Ova vrsta se rijetko koristi.
U sljedećem primjeru faza 'Sign-off' ne može se dovršiti dok 'Handover' ne počne.
Stvorite ovisnosti
Za stvaranje, na primjer, zavisnosti od kraja do početka:
- Zadržite pokazivač iznad trake prethodnika u gantogramu.
Kliknite i držite krug na kraju faze/ulaznice. - Povucite crtu do kruga na početku zavisne faze/ulaznice i otpustite tipku miša.
Za stvaranje jedne od ostalih vrsta ovisnosti, samo upotrijebite drag & spustite između odgovarajućih krugova na početku ili na kraju faza/ulaznica.
Svaka faza/ulaznica može imati do 10 ovisnosti.
Pogled & Uredi ovisnosti
Za pregled i uređivanje ovisnosti:
- Kliknite na strelicu ovisnosti u gantogramu
- ILI pogledajte popis svih prethodnika ili nasljednika faze klikom na broj u stupcima i
- Kliknite na ovisnost na popisu.

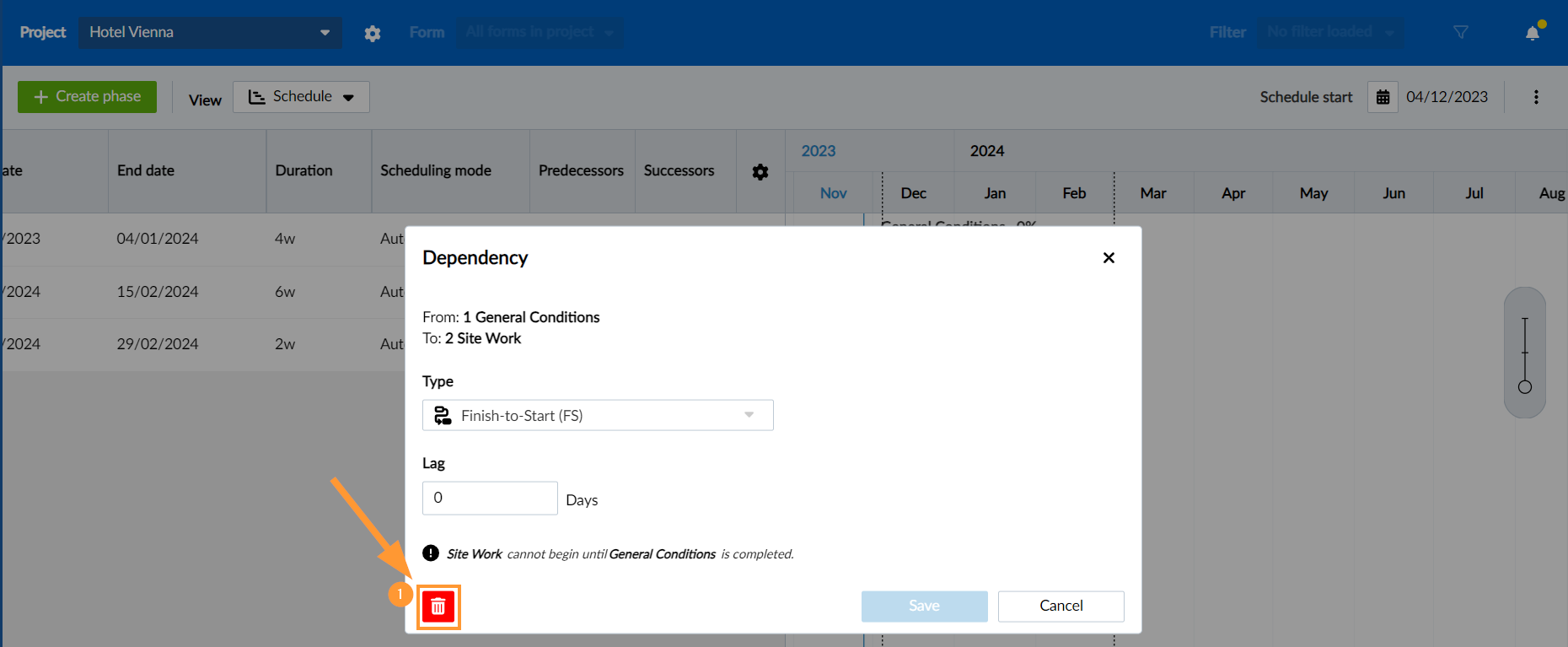

Pregledajte i uredite detalje ovisnosti:
- Od prikazuje početnu, a Do prikazuje zavisnu fazu/ulaznicu.
- Tip prikazuje vrstu ovisnosti koja se može promijeniti pomoću padajućeg izbornika.
- Kašnjenje omogućuje vam zakazivanje međuspremnika u radnim danima (dopuštene negativne vrijednosti).
- Pogledajte objašnjenje odabrane vrste ovisnosti.
- Kliknite Spremi za potvrdu svih promjena.

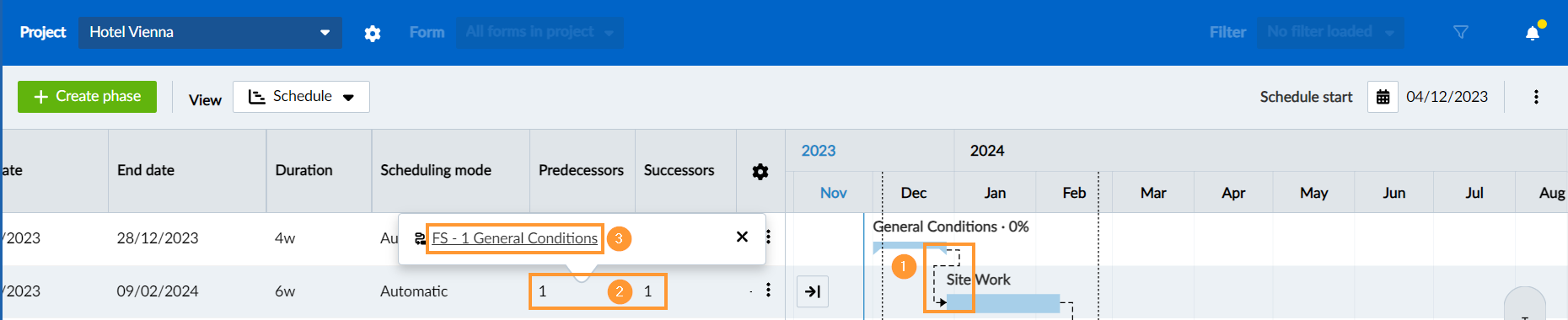

Izbriši ovisnosti
Da biste izbrisali ovisnost, otvorite je na gore opisani način:
- Kliknite ikonu izbriši.
