Panoramica
Quando lavora con la modalità di pianificazione automatica, deve creare delle dipendenze tra le fasi e i ticket per definire ciò che deve essere fatto per primo e ciò che può essere fatto contemporaneamente.
Tenga presente che una dipendenza avrà un impatto sulla data di inizio di una fase/ticket solo se è programmata automaticamente. Le dipendenze possono ancora avere successori programmati manualmente, ma non avranno alcun impatto, poiché una data di inizio manuale non viene mai modificata.
Legga l'introduzione generale a Pianificazioni e Creare una pianificazione per avere una comprensione di base di questa funzione.
Accesso e permessi
Schedules è disponibile per gli account Pro ed Enterprise. Per saperne di più, consulti Prezzi e abbonamenti.
Per creare o modificare gli orari (solo nella Webapp) è necessario un utente interno con un'autorizzazione di ruolo per gestire gli orari. Per saperne di più, consulti Permessi.
Come accedere al Programma

- Clicchi su Programma

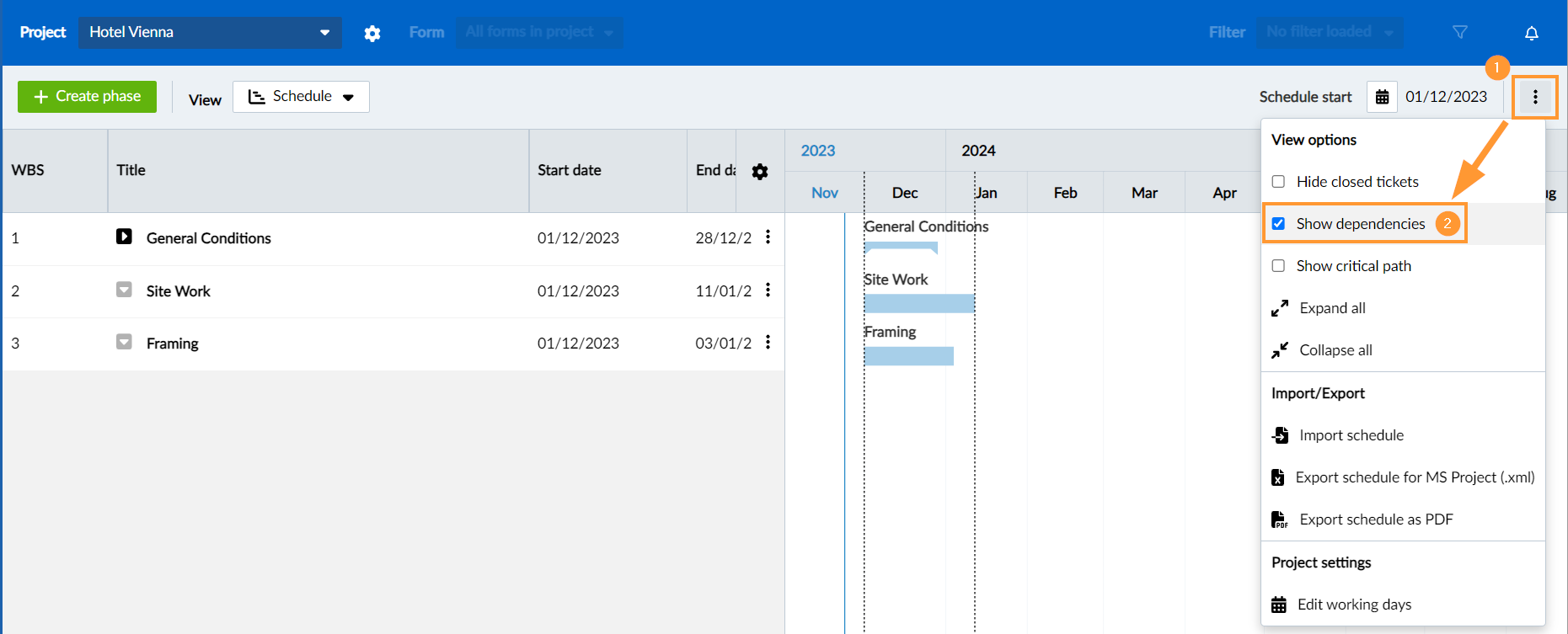

Attivare l'impostazione Mostra dipendenze
Quando lavora con le dipendenze, si assicuri che sia selezionata l'impostazione della vista Mostra le dipendenze.
- Apra il menu Altro
- Selezioni la casella di controllo Mostra le dipendenze
Predecessori e successori
Una dipendenza è definita come un collegamento da una fase o ticket a un'altra fase o ticket dipendente. Tutti i collegamenti in entrata sono chiamati predecessori e tutti i collegamenti in uscita sono chiamati successori di una fase o di un ticket. Possono essere visualizzati in una colonna della tabella WBS.
Veda anche: Visualizzare e navigare in un programma > Colonne della tabella WBS
Tipi di dipendenza
PlanRadar supporta quattro tipi di dipendenza:
- Da fine a inizio
- Da inizio a inizio
- Da finitura a finitura
- Dall'inizio alla fine
Da fine a inizio
Finish-to-Start è di gran lunga il tipo di dipendenza più comune. Si utilizza quando una fase/ticket non può iniziare fino a quando un predecessore non è stato completato.
Nell'esempio seguente, 'Versare il calcestruzzo' non può iniziare finché 'Scavare le fondamenta' non è stato completato.
Da inizio a inizio
Start-to-Start viene utilizzato quando una fase/un biglietto non può essere avviato finché non è stato avviato anche il suo predecessore.
Nell'esempio seguente, la fase 'Livellamento del calcestruzzo' non può iniziare prima che sia iniziata la fase 'Getto del calcestruzzo'.
Da finitura a finitura
Finish-to-Finish si usa quando una fase/un biglietto non può essere completato fino a quando non è stato completato il suo predecessore.
Nell'esempio seguente, la fase 'Aggiungi impianto idraulico' non può essere completata finché non è stata completata la fase 'Aggiungi cablaggio'.
Dall'inizio alla fine
Start-to-Finish è utilizzato quando una fase/un biglietto non può essere completato fino a quando non è iniziata una fase precedente. Questo tipo è usato raramente.
Nell'esempio seguente, la fase 'Sign-off' non può essere completata fino a quando non è iniziato l''Handover'.
Creare le dipendenze
Per creare, ad esempio, una dipendenza Finish-to-Start:
- Passi il mouse sulla barra del predecessore nel Grafico Gantt.
Clicchi e tenga premuto il cerchio alla fine della fase/ticket. - Disegni la linea fino al cerchio all'inizio della fase/ticket dipendente e rilasci il pulsante del mouse.
Per creare uno degli altri tipi di dipendenza, è sufficiente utilizzare il drag & drop tra i cerchi corrispondenti all'inizio o alla fine delle fasi/biglietti.
Ogni fase/ticket può avere fino a 10 dipendenze.
Visualizza e modifica le dipendenze
Per visualizzare e modificare una dipendenza:

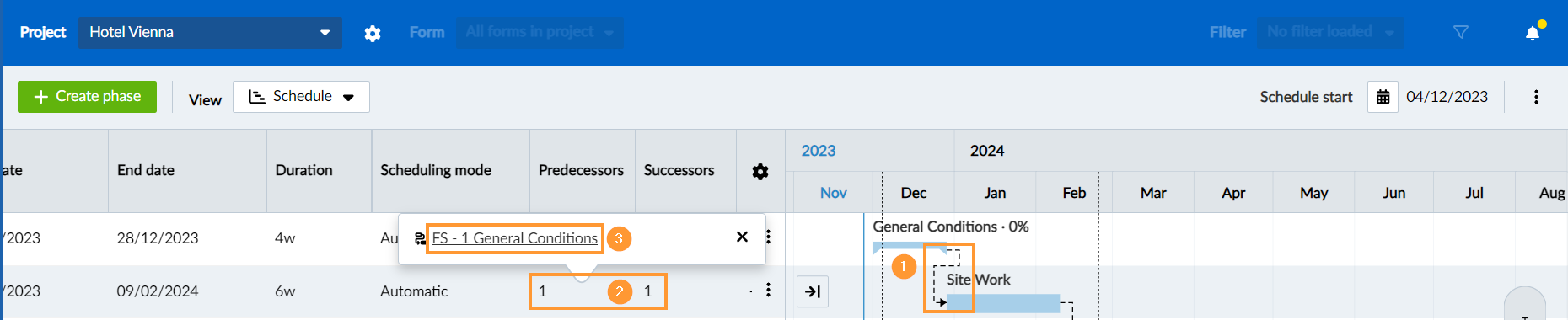

- Clicchi sulla freccia di dipendenza nel diagramma di Gantt
- OPPURE visualizzare un elenco di tutti i predecessori o successori di una fase cliccando sul numero nelle colonne e
- Clicchi sulla dipendenza nell'elenco.

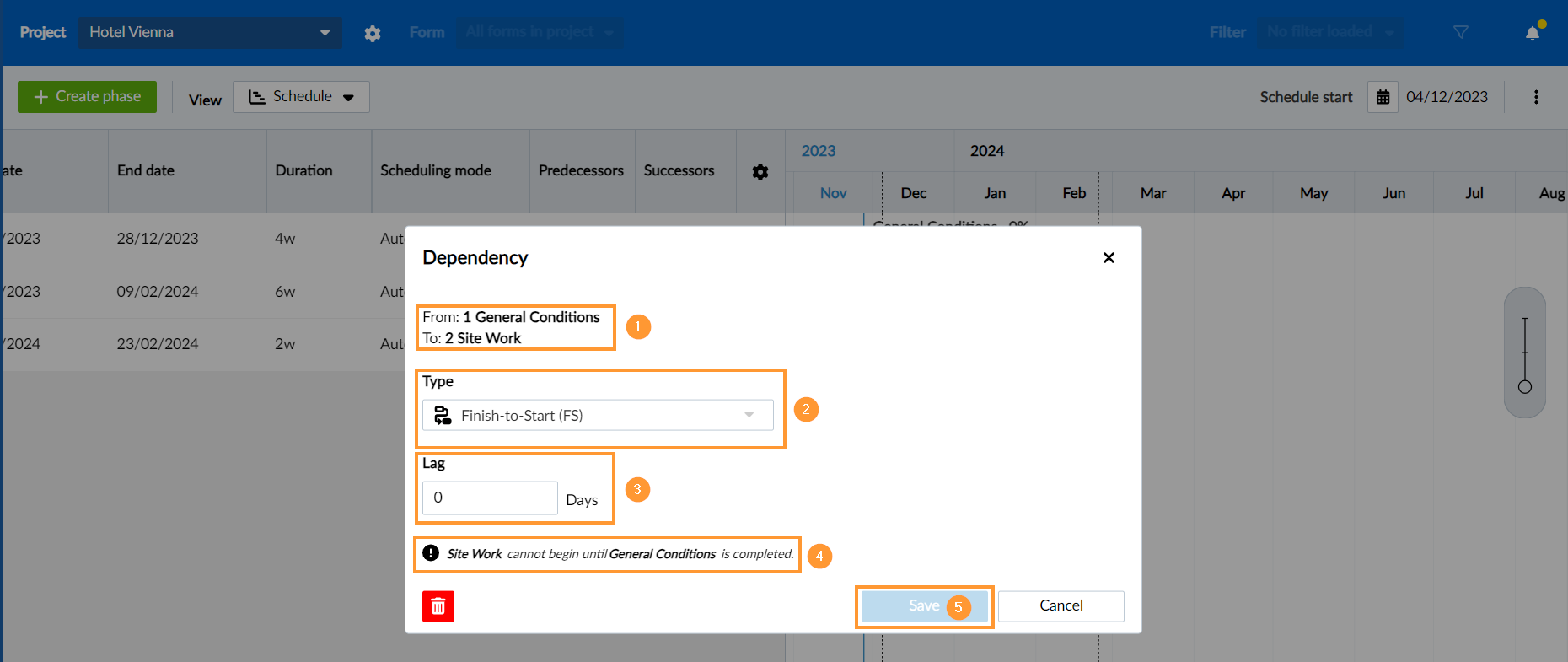

Visualizza e modifica i dettagli della dipendenza:
- Da mostra l'origine e A mostra la fase/ticket dipendente.
- Tipo mostra il tipo di dipendenza, che può essere modificato utilizzando il menu a tendina.
- Lag le permette di programmare un buffer in giorni lavorativi (sono ammessi valori negativi).
- Visualizza una spiegazione del tipo di dipendenza selezionato.
- Clicchi su Salva per confermare le modifiche.

Cancellare le dipendenze
Per eliminare una dipendenza, la apra come descritto sopra:
- Clicchi sull'icona eliminare.
