Panoramica
PlanRadar può rilevare ed evidenziare i conflitti di pianificazione che devono essere risolti. Indica le fasi madri non allineate e le dipendenze che non possono essere soddisfatte quando si utilizza la modalità di pianificazione manuale.
Legga l'introduzione generale a Pianificazioni e Creare una pianificazione per avere una comprensione di base di questa funzione.
Accesso e permessi
Schedules è disponibile per gli account Pro ed Enterprise. Per saperne di più, consulti Prezzi e abbonamenti.
Per creare o modificare gli orari (solo nella Webapp) è necessario un utente interno con un'autorizzazione di ruolo per gestire gli orari. Per saperne di più, consulti Permessi.
Come accedere al Programma
- Clicchi su Programma
Fase genitore non allineata
Questo conflitto si verifica se una fase programmata manualmente ha dei sottoelementi che si trovano al di fuori, ossia che iniziano prima o terminano prima. Si verificherà anche se tutti i suoi sottoelementi iniziano più tardi o terminano prima.

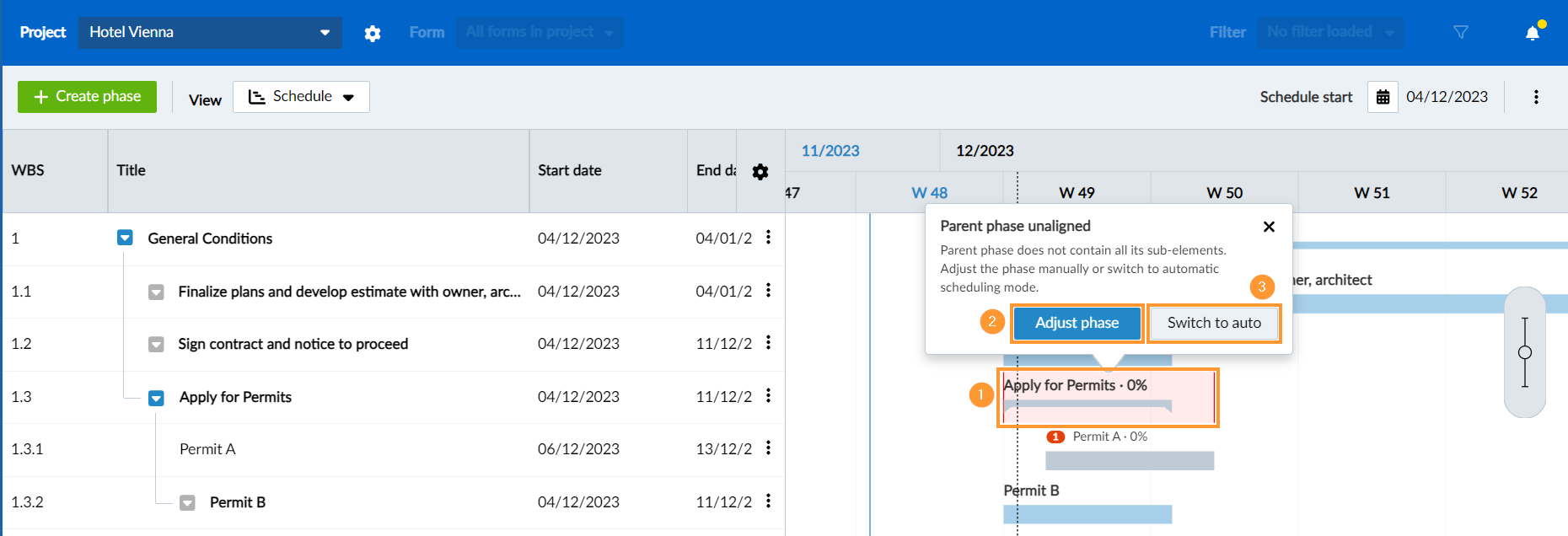

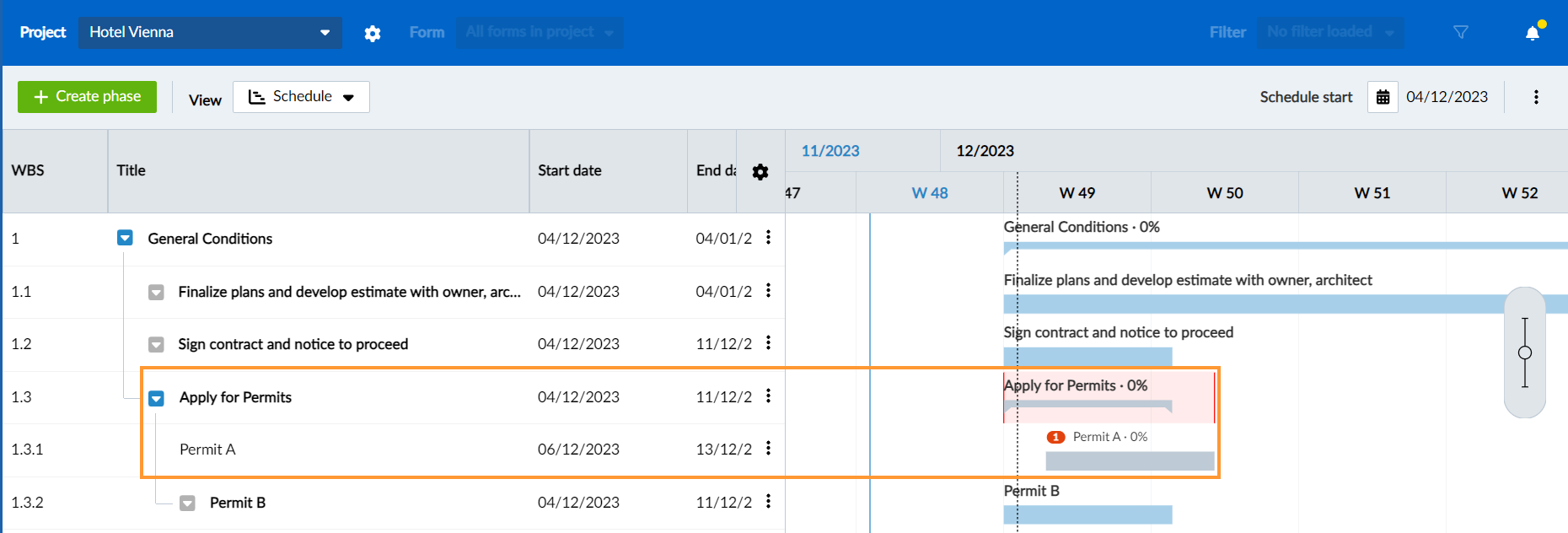

In questo esempio, la fase madre 'Richiedere i permessi' viene evidenziata in rosso, perché la sua data di fine è precedente alla data di fine della sua sottofase 'Permesso A'.
Per risolvere il conflitto:
- Clicchi sul conflitto evidenziato in rosso e scelga:
- Clicchi su Regola la fase per mantenere la fase in modalità di programmazione manuale e aggiornare solo le date di inizio/fine per adattarla ai sottoelementi.
- OPPURE Clicchi su Passa ad auto per passare alla modalità di programmazione automatica, che di conseguenza risolverà automaticamente il problema.
Per risolvere il conflitto manualmente, modifichi la fase madre e allinei le date di inizio e fine di conseguenza, come descritto in Creare, modificare o eliminare una fase > Modificare una fase.
